美女奶大丰满裸体图片_麻豆亚洲AV熟女国产一区二_亚洲第一综合天堂另类专,特级无码毛片免费视频尤物,

歡迎來到衡水恒綽建筑工程有限公司官網!
恒綽建筑工程有限公司防爆墻、抗爆墻專業生產廠家
全國咨詢熱線:16632856788
您的位置: 首頁>>新聞中心>>

全國服務熱線

16632856788

惠州中海油管道防爆墻廠家安裝施工設計方案

作者:衡水恒綽建筑工程有限公司防爆墻 瀏覽:638 來源:http://www.yipinyanju.com 時間:2021-10-13

惠州中海油管道防爆墻廠家安裝施工設計方案

惠州中海油管道防爆墻廠家安裝施工設計方案


聯系人:鄭經理

電話:16632856788


防爆墻設計

設計說明:

1.抗爆設計執行50779-2012;

2.抗爆墻由型鋼龍骨和防火抗爆板及巖棉組成;

3.抗爆吊頂板及墻板規格選用1200mmx2400mmx9.5mm抗爆板;

4.預埋板沿豎龍骨橫截面向外各延伸10mm.預埋板厚度均為14mm厚,為Q235.?

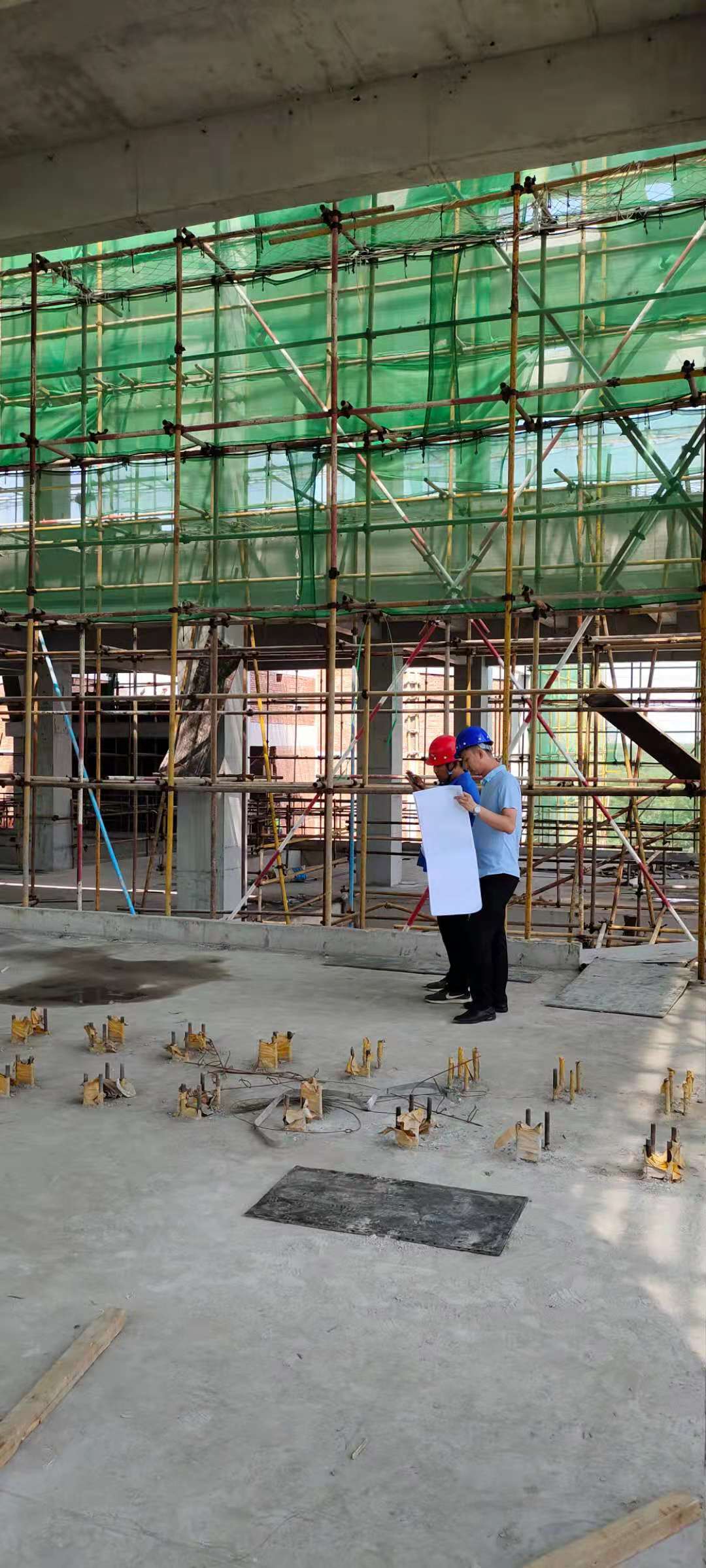

施工方案

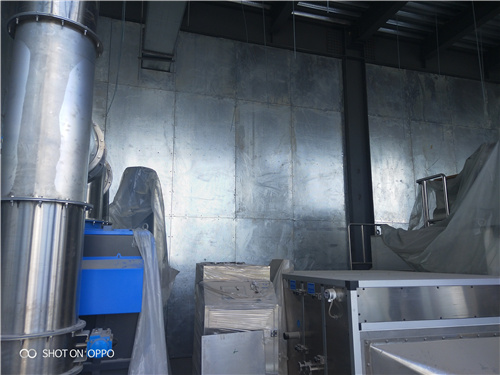

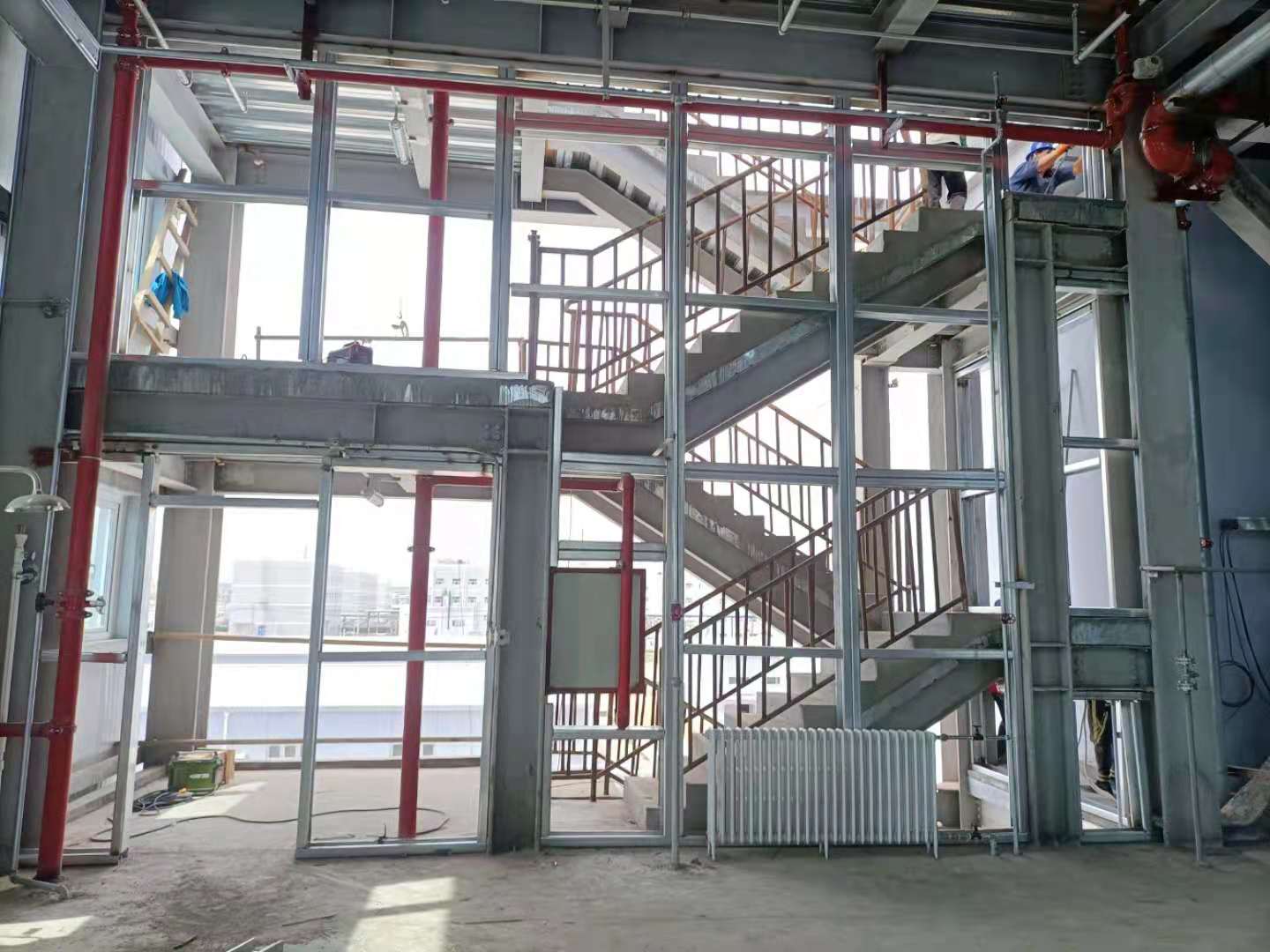

A.抗爆墻施工順序為:軸線定位→地龍骨→天龍骨→豎龍骨→橫龍骨→巖棉→抗爆板。天地龍骨與混凝土地面連接板焊接。天地龍骨與鋼結構采用焊接。

B.當洞口寬度大于800MM時,洞口周邊采用槽鋼以增加其強度;當洞口寬度大于1200MM時,洞口周邊應加設型鋼邊框。

C.當墻內需要布置電纜或其它管線時,布線工作需要在抗爆墻封板前完成。在布置管線時,可以在相應龍骨上開孔以便穿管安裝。當開孔尺寸小于龍骨寬度的2/5時,豎龍骨尺寸不作變化;當開孔尺寸大于龍骨寬度的2/5且小于1/2時,原單根豎龍骨應改為雙龍骨以增加強度。

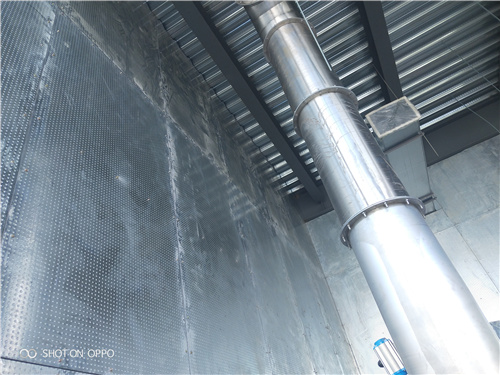

D.當有風管或其他管道穿墻時,抗爆墻應在風管或其他管道安裝完畢后進行施工。風管或其他管道與抗爆墻之間的縫隙應采用不燃性堵料進行密封。

E.抗爆板可以很方便的使用木工碳齒鋸、手提電動直鋸或圓盤鋸進行切割,以滿足實際安裝尺寸的需要。電動加工抗爆板如同加工其它建筑材料一樣會產生粉屑與金屬粉末此切割地點建議選在通風良好的工作場地,工人在工作時應佩帶防塵口罩及防護鏡。
